您现在的位置是:首页 > 电气技术 > 电气技术
1000kV交流输电线路倒塔抢修技术方法
来源:艾特贸易2017-06-04
简介由于 1000kV 交流架空输电线路故障类型较多,抢修方案及方法的类型也多种多样,但本文篇幅有限,以下仅介绍线路发生最严重的故障倒塔时的应急抢修流程及方法供读者参考。 根据超
由于1000kV交流架空输电线路故障类型较多,抢修方案及方法的类型也多种多样,但本文篇幅有限,以下仅介绍线路发生最严重的故障——倒塔时的应急抢修流程及方法供读者参考。 根据超高压线路运行维护经验,目前可能出现的1000kV交流架空输电线路倒塔事故的原因如下:①线路覆冰过荷载造成杆塔严重受损;②线路发生舞动从而引起线路杆塔倾倒。这两种情况下,受损较大的杆塔往往是耐张塔,所以,以下简单介绍1000kV交流架空输电线路耐张塔倾倒抢修的方法,其余杆塔倾倒抢修工作可参考耐张塔抢修进行。 由于线路杆塔已经倾倒或损坏,首先,运行维护单位应将已经落地的导线锚固在地面并截断,在受损杆塔临近的两基杆塔设置过轮临锚。与此同时,其余人员对损坏杆塔进行清除处理。这里分两种情况:①原杆塔基础能够满足继续运行的条件,此时,应对原杆塔基础进行加固处理;②情况是原有杆塔基础已经损坏,不能满足运行需要,这时候需要再原有杆塔附近重新定位分坑,浇制基础。基础浇制流程如下: (1)分坑测量。 (2)基坑开挖。 (3)铺设垫层。 (4)扎筋、支模及地脚螺栓的固定。 (5)钢筋绑扎。 (6)制作模板及R角模具。 (7)制作钢梁。 (8)支设模板。 (9)地脚螺栓的固定和安装。 (10)现场混凝土浇筑。 (11)养护与拆模。 待基础养护或加固处理完毕后,进行杆塔组立工作,杆塔组立的方案可选择:内悬浮外拉线抱杆组塔方案、内悬浮外拉线摇臂抱杆组塔方案、座地式摇臂抱杆组塔方案、内悬浮内拉线组塔方案。以内悬浮外拉线抱杆组塔为例,工艺流程如下: (1)整立30m内悬浮外拉线抱杆。 (2)抱杆座地,单件吊装下段主材,组合吊装辅材。 (3)利用内悬浮外拉线抱杆进行塔身分片或者单件主材吊装;可分片吊装,与500kV、750kV送电线路单回转角塔的组立方法类似,但需根据抱杆高度及起吊能力的限制,确定分片吊装构件的大小和重量。 (4)利用内悬浮外拉线抱杆分别吊装地线顶架,如图5-17所示。 图5-17 内悬浮外拉线抱杆吊装JT3塔地线顶架示意图 (5)在地线顶架上各安装一套起吊滑车组,两侧同时吊装下侧的横担段。根据地线顶架的强度情况,确定对地线顶架进行补强与否,一般利用抱杆进行补强,如图5-18所示。

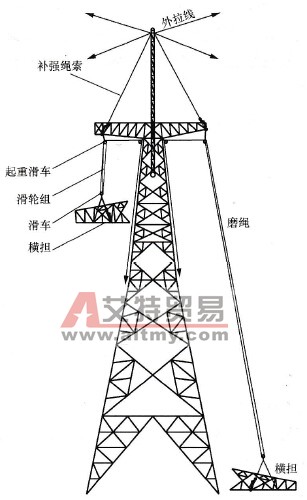

图5-18 吊装JT3塔导线横担示意图 (6)拆除内悬浮外拉线抱杆。 (7)拆场。 在杆塔组立的同时,运行维护单位应在临近两个耐张段进行间隔棒拆除,直线塔悬挂滑车等相关工作,杆塔组立完毕后,可直接更换临近两个耐张段的导线。此外还有一种情况就是损毁杆塔两端两耐张段较长,且仅仅在损毁杆塔临近2~3档导线弧垂变化严重,此时可将弧垂变化严重的档间隔棒拆除,悬挂滑车,在允许接头的档内将新导线与旧导线接续,之后在新组立铁塔上进行平衡挂线,控制调整弧垂即可。待导线悬挂完毕后再进行跳线施工及附件安装。上述工艺流程如下: (1)更换导线范围的选择及牵张场的选择及布置。 (2)旧导线及金具的拆除及滑车的悬挂。 (3)导地线的展放。 (4)紧线。 (5)弧垂观测与调整。 (6)跳线施工及附件安装。
点击排行
